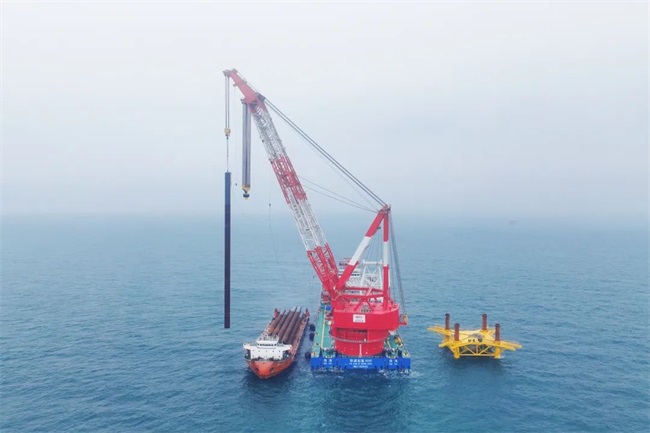

夏日初臨,在廣東省陽江市粵西海域,三峽陽江青洲五海上風電項目正以“加速度”模式全力推進,現場多個作業面正同時作業,掀起大干熱潮。5 月份期間,僅“鐵建起重 5000”船就完成 12 套鋼管樁沉樁和 3 臺導管架安裝,其中最快以 32 小時完成一套鋼管樁施工,效率達到行業領先水平。
青洲五項目裝機容量達 502 兆瓦,需完成 31 臺 12 兆瓦和 10 臺 13 兆瓦風電機組的導管架基礎鋼管樁制作、運輸、沉樁,導管架(含附屬件)制作與吊裝、灌漿施工,風機安裝的全部工作。
“鐵建起重 5000”船作為港航局首次投入使用的“大國重器”,可滿足深、遠海大型風機基礎施工、海上升壓站吊裝,搭配 DP2 動力定位系統,同時配備八點錨泊定位系統,能滿足水深 100 米海況條件下錨泊定位起重作業要求。
為應對施工窗口期短和臺風多發的難題,項目建設團隊利用專業機構的氣象服務,精準捕捉短暫的作業窗口期。執行“一機一方案”制度,針對每個機位編制詳細的專項施工方案及應急預案,確保方案的可行性和安全性;執行“一機一分析”制度,對每個機位各工序作業時間進行橫向?qū)Ρ确治?,確定關鍵工序最快作業時間,明確目標,持續提升施工效率,取得近 32 小時完成一套鋼管樁施工的最優成績。
據悉,該項目作為廣東省“十四五”能源規劃重點工程,建成后預計年發電量將超 36 億千瓦時,可滿足 150 萬戶家庭用電需求,每年減少二氧化碳排放 280 萬噸,將加速粵港澳大灣區能源結構綠色轉型,為全國海上風電平價開發提供示范樣本。
